Проектирование фитнес-центра: что важно учесть на старте
Ошибки в проекте фитнес-клуба редко становятся очевидными сразу. Чаще всего они проявляются уже после открытия, когда клуб уже эксплуатируется и оборудование начинает работать в штатном режиме. Например, недостаточную мощность вентиляции можно обнаружить только при полной загрузке зала - по духоте и буквально мокрым от пота футболкам посетителей. Ошибки в расчёте нагрузок проявляются ещё серьёзнее: появляются вмятины в напольном покрытии, когда оно не выдерживает вес оборудования и динамические нагрузки. Исправление подобных ошибок на этапе эксплуатации обходится в разы дороже, чем их устранение ещё на стадии проектирования. А некоторые просчёты напрямую влияют не только на комфорт и экономику клуба, но и на безопасность людей.

Статьи автора: VK
Строительный проект и технологическое задание на оборудование - разные документы, и их путают постоянно. Архитектор рассчитывает несущие конструкции здания, а нагрузку от конкретных тренажёров, точки под анкерное крепление и мощность розеток под кардиозону в типовой проект не закладывают: это отдельная задача технологического задания. Когда его нет, расстановку оборудования подгоняют под уже готовое помещение, а не наоборот. Отсюда переделки, когда деньги в стройку уже вложены.
В статье:
Что необходимо учитывать при проектировании спортивных сооружений и фитнес-клубов
Соответствие проекта строительным и санитарным нормам проверяют контролирующие органы, и без исправленных ошибок разрешение на строительство не выдают. Значит, доработка проекта и сдвиг сроков стройки.
Проект фитнес-клуба условно состоит из двух самостоятельных частей: архитектурно-строительного проекта здания и технологического проекта его оснащения. Первый разрабатывает проектировщик, отвечающий за само пространство и строительные решения. Второй должен разрабатывать специалист, который понимает не только характеристики оборудования, но и то, как оно будет использоваться в реальном зале. Ниже разберём, что входит в каждую из этих частей проекта и на каких этапах между ними чаще всего возникает разрыв. Часть этих вопросов находится в зоне ответственности архитектора и ГИПа, а часть технолога, который рассчитывает нагрузки на пол, электропитание и другие параметры уже с учётом конкретного оборудования.
Когда эти зоны ответственности не разграничены с самого начала, одни и те же решения начинают приниматься на разных этапах проектирования. В результате оборудование приходится учитывать и корректировать уже после завершения основных проектных работ, что часто приводит к поздним изменениям проекта и дополнительным затратам.
Определение цели и требований
Тип объекта (клуб в составе ТЦ, отдельно стоящее здание, зал в жилом комплексе), вместимость и формат тренировок задают всё, что идёт дальше: площадь зон, нагрузку на пол, мощность вентиляции. Пересмотр этого пункта в середине проекта откатывает назад инженерные разделы.
Выбор места и анализ участка
Геология, климат, подъездные пути, санитарные разрывы до соседних объектов. Для зала с бассейном сюда добавляется отдельный расчёт по уровню грунтовых вод - его пропускают чаще остальных пунктов.
Архитектура и технологии
Зонирование под конкретный формат, а не под усреднённый шаблон клуба: студия единоборств и зал свободных весов требуют разной высоты потолка и разной звукоизоляции пола. Это решается на этапе планировки, а не после укладки покрытия.
Инженерные системы
Отопление, вентиляция, электрика, канализация, безопасность. Мощности закладываются под пиковую загрузку зала, а не под среднюю - конкретные значения приведены ниже, в блоке технологических решений.
Строительные материалы
Износостойкость и пожаробезопасность обязательны, но для тренировочных зон добавляется требование по ударной нагрузке: пол под зоной свободных весов и обычный коммерческий пол - разные технические задания, даже если покрытие визуально одинаковое.
Нормативные аспекты
СП, СанПиН и получение разрешений - обязательная часть, но нагрузка на перекрытие для тренировочного зала не берётся из типовой таблицы СП 20.13330.2016 (там есть офисы, торговые залы, жильё). Для производственных и технологических нагрузок значение задаёт технолог по фактическому оборудованию, а не типовая категория помещения.
Экономическое обоснование
Смета зависит не только от площади, но и от класса оборудования и объёма закупки: разброс бюджета между экономичной и премиальной комплектацией одного и того же зала может быть кратным. Это стоит закладывать в бюджет проекта до выбора поставщика, а не после.
Управление проектом
Синхронизация архитектора, инженеров и поставщика оборудования. Главные точки пересечения графиков - монтаж напольного покрытия и занос тяжёлого оборудования, отделка потолка и крепление функциональных рам.
Контроль и эксплуатация
Технический надзор при стройке и регламент обслуживания после запуска. Для оборудования регламент обслуживания задаёт поставщик, а не строительная документация.
Этапы проектирования
Для капитального объекта, а фитнес-клуб в большинстве случаев им является, последовательность стадий задаёт Градостроительный кодекс РФ, а не практика конкретного проектировщика. Порядок один и тот же независимо от того, строится клуб с нуля или переоборудуется существующее здание: меняется объём работ на каждой стадии, а не сама последовательность.
Задание на проектирование
Задание на проектирование (ЗнП) - технический документ, обычно в табличной форме, который утверждают и заказчик, и проектировщик. Всё, что не зафиксировано в ЗнП, по умолчанию считается дополнительной работой и оплачивается отдельно - это прямо влияет на бюджет и сроки, если формат клуба на этой стадии описан общими словами.
Для фитнес-клуба в ЗнП важно закрепить не только площадь и этажность, но и формат объекта: набор зон, ожидаемую проходимость, наличие бассейна. Эти параметры на следующих стадиях определяют нагрузки, вентиляцию и электрику, и их пересмотр после утверждения ЗнП стоит дороже, чем до.
Исходно-разрешительная документация
Комплект документов, который собирается до или на самой ранней стадии проектирования: правоустанавливающие документы на землю или договор аренды, градостроительная документация, заключения санитарно-эпидемиологической и пожарной служб, технические условия на воду, тепло, газ и электроснабжение. По закону обязанность передать проектировщику исходные данные лежит на заказчике (ст. 759 ГК РФ) - сбор данных проектировщиком возможен, но это отдельная платная услуга, а не часть базового договора по умолчанию.
Инженерные изыскания
Геодезические, геологические, экологические изыскания на площадке. Их состав нормирует СП 47.13330.2012. Для объекта с бассейном к стандартному набору добавляется отдельное инженерно-геологическое исследование по уровню грунтовых вод - без него расчёт чаши и гидроизоляции не делают.
Разработка основных технических решений
Для технологически насыщенных объектов до начала работы над проектной документацией отдельно разрабатывают основные технические решения (ОТР): согласовывают технологическую схему, схему электроснабжения, параметры основного и вспомогательного оборудования. Фитнес-клуб с несколькими функциональными зонами - как раз такой объект.
Эта стадия - точка, где строительный проект и технологическое задание на оборудование должны встретиться по регламенту, а не по факту. Если этого не сделать здесь, встреча всё равно произойдёт, но позже и дороже: на этапе расстановки оборудования в уже готовом помещении.
Разработка проектной документации
Состав и объём проектной документации определяет Постановление Правительства РФ №87 от 16.02.2008. Для здания фитнес-клуба это архитектурные и объёмно-планировочные решения, конструктивные решения, инженерные сети и системы, пояснительная записка, смета. Ключевые проектные решения принимаются именно на этой стадии - изменить их позже без потери времени и денег не получится.
Экспертиза
Экспертиза проверяет документацию на соответствие нормам: прочность и надёжность конструкций, пожарную, санитарную и экологическую безопасность. Срок проведения - до 60 дней, по итогам выдаётся положительное, отрицательное или условно-положительное заключение. Отрицательное можно оспорить в суде, но проще учесть замечания и подать документацию повторно.
По ст. 49 Градостроительного кодекса РФ экспертиза не требуется для технически несложных объектов, на строительство которых не нужно разрешение. Коммерческий фитнес-клуб в это исключение обычно не попадает. Экспертиза может быть государственной или негосударственной - для частного объекта без бюджетного финансирования негосударственная экспертиза, как правило, быстрее.
Разработка рабочей документации
Рабочая документация (РД) разрабатывается на основании решений, принятых в проектной документации, включая решения ОТР. Состав, оформление чертежей, штампы и спецификации регламентирует ГОСТ Р 21.101-2020. Именно на стадии РД оборудование появляется в виде конкретных марок, монтажных схем и точек подключения - раньше, в ПД, фигурируют только технические параметры и нагрузки.
Основные технологические решения для фитнес-центра
• Кардиозона (беговые дорожки, велотренажеры, эллипсоиды)
• Зона силовых блочных тренажеров и свободных весов
• Залы групповых программ (йога, пилатес, сайклинг)
• Зона функционального тренинга и единоборств
• Бассейн и гидротермальный комплекс (при наличии)
• Раздевалки с душевыми блоками и санузлами
• Ресепшн, входная группа и зона ожидания
• Фитнес-бар, зона отдыха и консультаций
• Административные кабинеты, тренерская и персонал
• Технические, складские и клининговые помещения
• Равномерное освещение тренировочных зон (300-400 лк)
• Приглушенный свет в зонах релаксации и СПА
• Вибро- и шумоизоляция зоны свободных весов
• Акустические стеновые панели в групповых студиях
• Приточно-вытяжная вентиляция от 80 м³/ч на человека
• Температурный режим в силовых зонах 16-18°C
• Раздевалки и душевые: 22-25°C при влажности до 60%

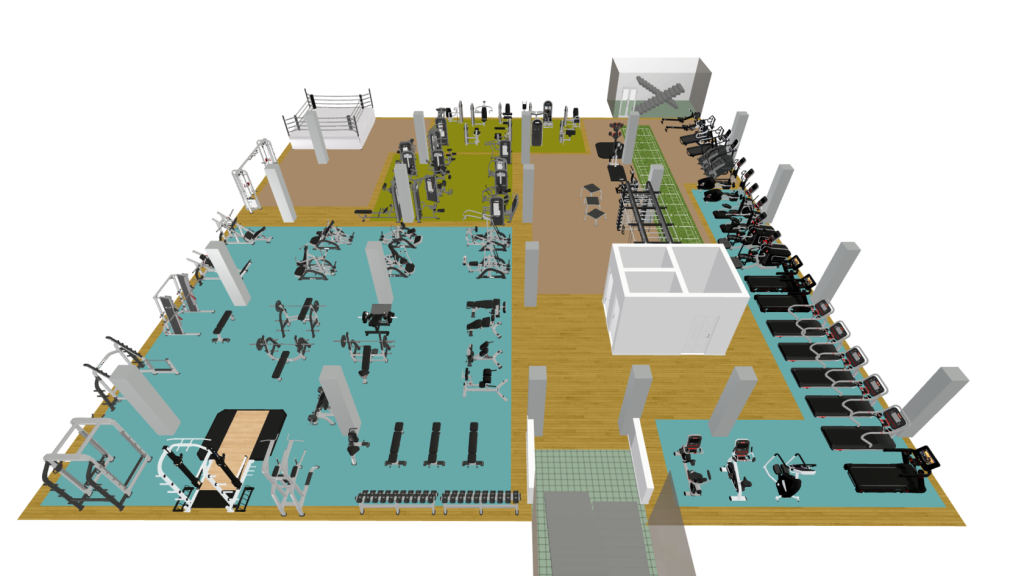

Чем полезна 3D-визуализация

3D-моделирование позволяет ещё на этапе концепции увидеть эргономику залов, проверить ширину проходов, взаимное расположение тренажёров и снять коллизии до закупки стройматериалов.
Полный пакет документации подаётся на согласование в контролирующие органы. Ошибка в инженерных или противопожарных расчётах возвращает проект на доработку и затягивает сроки открытия клуба.
Заказ документации начинается с разработки технического задания, где прописываются объёмы, сроки, санитарные и противопожарные нормативы. Корректное ТЗ на материалы и инженерию позволяет точно рассчитать смету и исключить нерациональные переплаты.
Вывод
Согласование нагрузок, воздухообмена и пожарных проходов занимает время инженеров, а исправление после стройки обходится дороже, чем правка на этапе проекта. Если технологическое задание на оборудование входит в состав основных технических решений до разработки проектной документации, это снимает большую часть таких правок, а не откладывает проблему до этапа расстановки тренажёров.
